3月6日,经过25日陆续作战,萧山钱江水处置厂顺利实现二期生化反映池A池曝气系统大建,复原通水运行。
全面维建,火烧眉毛
钱江水处置厂二期工程始建于2002年,设计规模为12万吨/日,重要承担滨江区,以及萧山主城区、南片镇街、经济技术开发区等区域地的生涯及工业污水处置。
自2004年建成投运以来,二期生化反映池A池运行情况优良,但随着运行功夫逐年增长,现实处置量终年负荷过大,曝气系统存在大面积曝气不均匀、曝气膜分裂梗塞等问题,全面大建火烧眉毛。
提前经营,率先部署

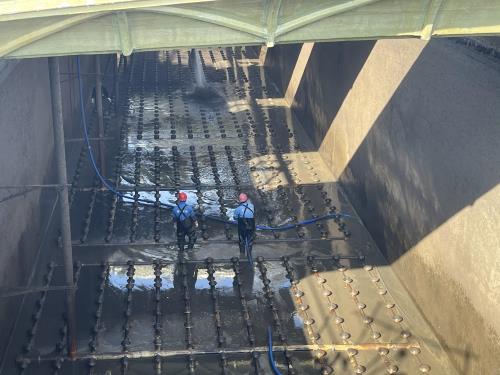

钱江厂打算利用春节前后水量低位的窗口期,对二期生化反映池A池曝气系统进行大建,工程重要涉及破损曝气膜更换、梗塞曝气膜洗濯、ABS立柱更换为304不锈钢材质等,需全面清池作业。施工总工期预计39天,其中清池阶段20天,维建阶段19天。
为全力保险工期,共同维建作业,钱江厂提前与排运中心、有关运管中心等兄弟部门沟通,调节进水水量,并实现除臭加盖板拆除、安全护栏加装、污水泵、井点、高压冲水泵、一时电敷设等前期筹备工作。
清池排泥,全力以赴

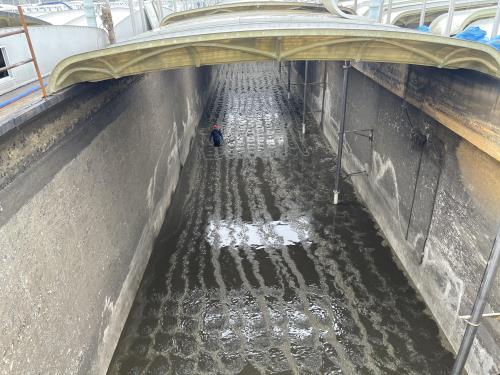

2月11日(除夕当天),大建工程如期开工。清池作业必要排空数以万吨的泥水,为抢抓短暂的功夫窗口期,钱江厂决定选取“放空管+污泥泵组合”的方式,将泥水输送回前处置端口,确保清池排泥有序推动。
清池期间正值新春佳节,出产和值班人员顾不上享受过年的阖家欢乐,始终坚守在一线,全力保险清池作业。
严抓安全,科学调度
安全出产是这次大建的沉中之沉。2月下旬,工程提前进入设备维建期,但因陆续降雨,池下作业难度骤然增长,工程推动速度被迫放缓。
钱江厂在保险安全的首要前提下,结合实时气象情况,缜密组织、科学调度、平衡施工;整个员工抢出产,保水量,只争朝夕打劫工期,比原打算提前14日实现大建,共计更换曝气膜片800余片,更换ABS立柱48根。

生化池曝气系统是污水处置厂的主题工艺,对污水处置成效起到决定性作用。这次大建,可有效提高钱江水处置厂生化系统处置效能,进一步优化出水水质,对改善和提高萧山生态环境和可持续发展拥有积极作用。
